ERP박사/PP

[PP] SAP 수요관리 (Demand Management)

잇잇쌤 2022. 11. 8. 16:10
728x90
반응형
SMALL

안녕하세요~ 잇잇쌤입니다.

오늘은  PP하면 MRP, BOM, 생산오더부터 먼저 떠오르시는 분이 많을 것 같은데요.



사실 마스터랑, 생산오더부터 먼저 만드는게 아니라, 정확하게는 생산계획부터 수립하게 됩니다.

생산계획 영역에서 마스터성 영역인 Production Planning 의 첫번째 수요관리(DM)에 대해 설명드리려고 합니다.



수요관리는 영업에서 수요를 예측하여 생산에 판매계획을 접수하는 과정을 말합니다.
수요없이 생산을 하진 않으니깐요~ 영업오더에서 실제 주문넣는 행위 가 아닌, 내년 생산물량을 수요에 맞게 수량을 한번 예상을 입력해보는 부분입니다.
예를들어 , 우리회사는 노트북을 만드는 회사인데, 내년 주문이 노트북이 총 100대가 예상된다고 영업에서 요청 하면 100대를 수요관리에 입력을 해놓게 되면, MRP를 수행하기전에 월별로 100/12 = 8대 이상씩 요구대로 만들어 지고 있는지를 몇퍼센트를 제작하고 있는지를 생산현황에서 현재 대략적으로 현재 목표치를 확인할 수 있습니다.

영업에서는 제품이 필요한 수량을 적어서 보내주면, 생산쪽에서는 한번 이 수량대로 시스템상에 기입해서 얼마나 필요할 것인가를 먼저 수요관리를 받은 것을 입력해 놓는 것입니다.





이를 가능하게 해주는 데이터가, SAP에서는 계획독립소요량인데요 이를 년간 으로 등록될 수 있고, 월간으로도 등록될 수 있는데요~ planned independent requirements (PIR) 계획 독립 소요량을 등록하는 과정을 통해 LTP와 MRP 를 실행함에 따라 총 소요량을 확인할 수가 있습니다.



MS04에 들어가보면, 독립소요량을 확인할 수 있습니다.

각각의 프로세스 에 대해서 소개해보겠습니다. ( 아래는 하나의 예시이구요, 회사마다 다르게 절차를 밟을 수 있습니다. )



NO. 순서 내용
1 판매계획 접수 영업으로부터 판매계획을 접수합니다.
2 계획독립소요량 생성
MD61
SPRO > 물류 ® 생산 ® 생산계획 ® 장기계획 ® 계획독립소요량
® 생성
3 계획독립소요량 변경
MD62
SPRO > 물류 ® 생산 ® 생산계획 ® 장기계획 ® 계획독립소요량
® 변경
4 계획독립소요량 조회
MD63
SPRO > 물류 ® 생산 ® 생산계획 ® 장기계획 ® 계획독립소요량
 ® 조회
5 총소요량 조회
MD73
등록된 총소요량을 조회
6 CBO 엑셀 업로드  BDC프로그램을 통한 계획독립소요량 생성하는 프로그램을 만듭니다.

[1] SPRO 화면

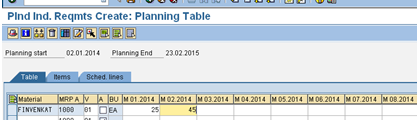

[2] PIR을 생성하는중......나중에 LTP를 실행하기 전에 마스터를 등록해놓은 것이라 보면 됩니다.

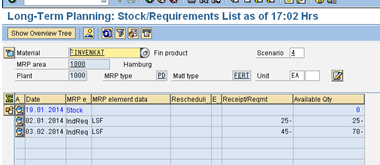

[3] LTP를 실행한 결과 MS04에서 PIR 이 등록되어 IndReq로 등록된 것을 볼 수 있습니다.

DM을 입력해놓으면 이 시나리오대로, 향후 LTP와 MRP라는 것을 수행할 수 있는데요...



LTP 실행은 흔히말해서, 생산계획시나리오를 수립해보는 것입니다. 사업계획같은 것이죠. 그래서 연간 1회 혹은 분기별로 실행합니다.



MRP 는 실제로 사용되어 물리적으로 생산이나 구매를 실행합니다. 매일 실행되야겠죠. 새벽에~ 잠든시간에...배치잡으로 수행되는 것이 바로 국룰이죠.
MRP 수행 오류나면, 생산 현업에게 바로 아침에 전화와요.. 크리티컬합니다.



다음시간에는 생산계획시나리오 Planning Scinerio 에 대해서 설명드리겠습니다.
